ГлавнаяОбществоНа береговом водосбросе СШГЭС завершены основные строительные работы

На береговом водосбросе СШГЭС завершены основные строительные работы

23 сентября 2011 г. в 11:51

:

Теги :

На береговом водосбросе Саяно-Шушенской ГЭС завершены работы по бетонированию пробки в месте сопряжения левого туннеля и подходной штольни (горной выработки, через которую осуществлялся доступ в туннель). Пробка обеспечивает целостность бетонной поверхности внутри туннеля и предотвращает попадание воды в подходную штольню. Это событие является окончанием основных строительных работ на сооружениях берегового водосброса.

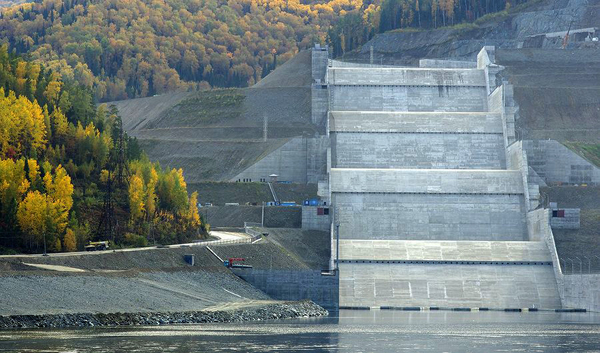

Кроме этого, подходят к концу работы по благоустройству пятиступенчатого перепада и прилегающей к нему территории. Завершен монтаж системы электроснабжения перепадного участка, где помимо освещения будут установлены камеры наблюдения, охранная и пожарная сигнализация. Также за оставшуюся неделю на перепадном участке планируется установить 500 метров ограждения. На дорогах, ведущих к различным участкам пятиступенчатого перепада, предстоит забетонировать менее 100 м дорожного полотна.

Сейчас сотрудники гидроэлектростанции активно ведут подготовку к испытаниям и дальнейшей эксплуатации берегового водосброса. Разработаны и утверждены программа испытаний, инструкции по эксплуатации гидротехнических сооружений и оборудования берегового водосброса, закончены работы по установке точек контроля состояния сооружения, завершена прокладка линий связи и монтаж локальной системы оповещения. Гидравлические испытания берегового водосброса запланированы на конец сентября 2011 г. Приемная комиссия проверит работу двух туннелей и пятиступенчатого перепада. По результатам приемочных испытаний береговой водосброс будет принят в эксплуатацию.

Строительство дополнительного берегового водосброса Саяно-Шушенской ГЭС, начавшееся в 2005 г., было продиктовано необходимостью повышения надежности и безопасности гидротехнических сооружений станции. Береговой водосброс предназначен в первую очередь для пропуска экстремальных паводков и паводков редкой повторяемости. Предполагается использование берегового водосброса и в отдельных случаях для пропуска рядовых паводков.

Строительство первой очереди берегового водосброса завершилось 1 июня 2010 г. В состав первой очереди вошли входной оголовок, правый безнапорный туннель, пятиступенчатый перепад и отводящий канал. После сдачи в эксплуатацию всего комплекса береговой водосброс Саяно-Шушенской ГЭС позволит осуществлять дополнительный пропуск расходов воды до 4000 м3/с, сообщили в пресс-службе САЗа.

На береговом водосбросе СШГЭС завершены основные строительные работы
